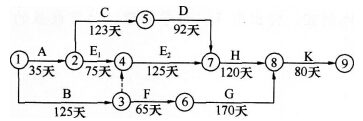

    (一) 背景资料: 某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。 合同约定:工期提前奖励标准为10000元/天,

    2022-08-07 14:33 河源人事考试网 来源:广东华图教育

    题目
    简答题

    (一)
    背景资料:
    某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。

    合同约定:工期提前奖励标准为10000元/天,工期延误支付违约金标准为10000元/天。
    当工程施工按计划进行到第110天末时,因承包人的施工设备故障造成E工作中断施工。为保证工程顺利完成,有关人员提出以下施工调整方案:
    方案一:修复设备。设备修复后E工作继续进行,修复时间是20天。
    方案二:调剂设备。B工作所用的设备能满足E工作的需要,待B工作完工后,使用B工作的设备完成E工作未完成工作量,其他工作均按计划进行。
    方案三:租赁设备。租赁设备的运输安装调试时间为10天。设备正式使用期间支付租赁费用,其标准为350元/天。
    问题:
    1.计算施工网络进度计划的工期以及E工作的总时差,并指出施工网络进度计划的关键线路。
    2.若各项工作均按最早开始时间施工,简要分析背景资料中哪个施工调整方案较合理。
    3.根据分析比较后采用合理的施工调整方案,绘制调整后的施工网络进度计划,并指出关键线路(网络进度计划中应将E工作分解为E1和E2,其中E1表示按原计划完成的工作,E2表示使用B设备完成的工作)。



    优质答案

    参考答案暂无



    解析

      [华图解析]

    (一)
    1.【参考答案】
    计划工期为450天,E工作的总时差为15天,关键线路为A→C→D→H→K(或①→③→④→⑥→⑦→⑧)。
    【考点解析】
    这是一道网络计划绘制和时间参数计算题,考核对网络计划绘制和对时间参数的计算方法的掌握。
    最长线路法:线路最长者为关键线路,关键线路上的工作为关键工作,最长线路上工作持续时间之和为总工期。
    本题采用最长线路法计算:
    ①→③→④→⑥→⑦→⑧(35+123+92+120+80=450天)
    ①→③→⑥→⑦→⑧(35+200+120+80=435天)
    ①→②→⑤→⑦→⑧(125+65+170+80=440天)
    2.【参考答案】
    方案一,设备修复时间为20天,E工作的总时差为15天,影响工期5天,且增加工期延期的违约金为5万元。
    方案二,B工作第125天末结束,E工作将推迟15天完成,但不超过E工作的总时差,不影响工期,也不增加费用。
    方案三,租赁设备安装调试10天,不超过E的总时差,不影响工期,E工作使用租赁设备时间为125天(200-(110-35)=125),增加设备租赁费用为43750元。
    三个方案综合比较,方案二合理。
    【考点解析】
    这是一道有关计划调整的题目,考核运用对网络计划技术,从工期和费用两方面进行方案比较能力。
    方案比较从对工期影响、费用增加两方面进行。
    E工作为非关键工作,各方案进度安排与计划进度比较所造成的延误是否超过总时差,判定是否影响工期,方案一影响工期5天,而方案二、方案三均不影响工期。
    方案一、方案三分别需增加费用50000元(10000元/天×5天=50000元)、43750元(350元/天×125天=43750元),而方案二不增加费用。
    3.【参考答案】
    根据优选的方案二,调整后的网络计划如下图所示:

	(一)
背景资料:
某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。



	合同约定:工期提前奖励标准为10000元/天,

    关键线路之一:①→③→④→⑦→⑧→⑨(或B→E--2→H→K)
    关键线路之二:①→②→⑤→⑦→③→⑨(或A→C→D→H→K)
    【考点解析】
    这是一道有关进度计划调整的题目,考核考生对逻辑关系的掌握情况,以及绘制网络计划的能力。
    重新绘制网络图的要求,一是E工作分解为E1和E2,其中E1为已完工作,持续时间应为75天,E2为未完成工作,持续时间为125天,在E1和E2中增加一节点④;二是将B工作结束与E2工作开始用虚箭线连接,建立逻辑关系。

      以上是关于 (一) 背景资料: 某水利工程经监理人批准的施工网络进度计划如下图(单位:天)。 合同约定:工期提前奖励标准为10000元/天,的参考答案及解析。详细信息你可以登陆河源公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:河源华图)

  • 上一篇:下列说法正确的有(  )
  • 下一篇:没有了
  • 首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
