    某安装公司承接某公共建筑的安装工程,工程内容包括电梯安装、建筑电气等。其中电梯工程包括8台电梯,工期为90天,开工时间为3月18日,其中6台

    2022-02-05 15:06 河源人事考试网 来源:广东华图教育

    题目

      简答题某安装公司承接某公共建筑的安装工程,工程内容包括电梯安装、建筑电气等。其中电梯工程包括8台电梯,工期为90天,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。施工单位按照实际日历天数编制进度计划见表2。
    电梯施工完毕后,安装公司对电梯进行了试运行,并履行相应的检验程序后,电梯交付使用。
    室外LED灯具的安装,选用吊篮施工,吊篮尺寸为6000×450×1180mm,牵引电动机功率为1.5kW×2,提升速度为9.6m/min,载重630kg。按进度计划,共租赁4台吊篮。因工程变化,LED灯具的安装不能按原进度计划实施,施工单位对LED灯的安装计划进行了调整。调整后的LED灯安装需租赁6台吊篮,作业人员增加到24人,施工单位又编制了临时用电施工组织设计。

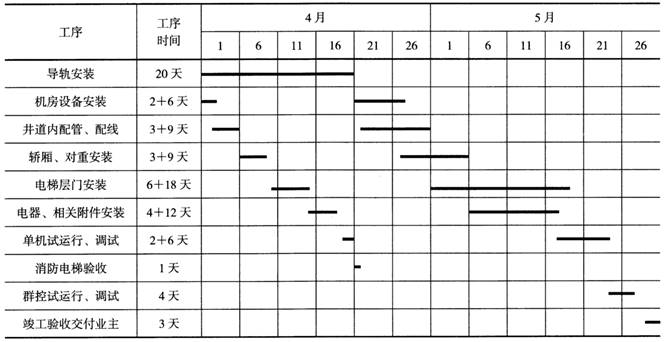

    表2 电梯工程施工进度计划
    某安装公司承接某公共建筑的安装工程,工程内容包括电梯安装、建筑电气等。其中电梯工程包括8台电梯,工期为90天,开工时间为3月18日,其中6台
    问题:
     1.消防电梯从开工到验收合格用了多少天?电梯安装工程比合同工期提前了多少天?
     2.本工程的电梯在交付使用前还应履行哪些检验程序?
     3.吊篮施工方案中应制订哪些安全技术措施?
     4.计划调整后,为什么要编制临时用电施工组织设计?



    优质答案

      参考答案:暂无



    解析

      [华图教育答案解析]:1. 消防电梯从3月18日开工到4月30日验收一共用了44天;电梯安装工程从3月18日开工到5月31日结束,一共用了75天,合同工期90天,所以提前15天。
     2.安装公司整理并向电梯制造单位提供自检记录,由电梯制造单位负责进行校验和调试,校验和调试符合要求后,向规定的检验机构报验要求监督检验。
     3.应编制高出作业安全技术措施、用电安全技术措施、机械操作安全技术措施、物体打击安全技术措施等。
     4.因为计划调整后,吊篮数量为6台,临时用电设备大于5台,所以要编制临时用电施工组织设计。

      以上是关于某安装公司承接某公共建筑的安装工程,工程内容包括电梯安装、建筑电气等。其中电梯工程包括8台电梯,工期为90天,开工时间为3月18日,其中6台的参考答案及解析。详细信息你可以登陆河源公务员考试网。如有疑问,欢迎向华图教育企业知道提问。点击咨询>>>


      特别说明:华图题库系统旨在为考生提供高效的智能备考服务,全面覆盖公务员考试、事业单位、教师招聘、职业资格、医卫类、计算机类等领域。拥有优质丰富的学习资料和备考全阶段的高效服务,助您不断前行!关注广东华图教育微信gdhtgwy,政策问题实时答,考试信息不漏看。

      华图题库平台所收集的试题内容来源于互联网,仅供学习交流使用,不构成商业目的。版权归原作者所有,如涉及作品内容、版权和其它问题,请与我们取得联系,我们将在第一时间处理,维护您的合法权益。

    (编辑:河源华图)

    首页 招考信息 网站地图 返回顶部
    京ICP备11028696号-11 京ICP证130150号 京公网安备11010802021470号
